Falso piso ventilado de concreto | ||
ANV010 | Falso piso ventilado de concreto | |
Falso piso ventilado de concreto armado de 20+4 cm de canto, sobre cimbra perdida de piezas de polipropileno reciclado, realizado con concreto f'c=210 kg/cm² (3000 psi), clase de exposición F0 S0 P0 C0, tamaño máximo del agregado 25 mm (1" ASTM Nº 57), consistencia blanda, preparado en obra, y malla electrosoldada tipo 6x6 6/6 de acero Grado 70, con barras separadas 15,24x15,24 cm de Ø 4,88 mm como armadura de reparto, colocada sobre separadores homologados en capa de compresión de 4 cm de espesor; con juntas de retracción de 5 mm de espesor, mediante corte con disco de diamante; apoyado todo ello sobre base de plantilla. Incluso panel de poliestireno expandido de 30 mm de espesor, para la ejecución de juntas de expansión. |
Precio |
|
Exportación |
CONCEPTO DE OBRA ANV010: FALSO PISO VENTILADO DE CONCRETO.
CARACTERÍSTICAS TÉCNICAS

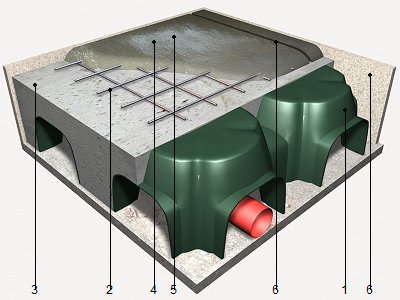

Falso piso ventilado de concreto armado de 20+4 cm de canto, sobre cimbra perdida de piezas de polipropileno reciclado, realizado con concreto f'c=210 kg/cm² (3000 psi), clase de exposición F0 S0 P0 C0, tamaño máximo del agregado 25 mm (1" ASTM Nº 57), consistencia blanda, preparado en obra, y malla electrosoldada tipo 6x6 6/6 de acero Grado 70, con barras separadas 15,24x15,24 cm de Ø 4,88 mm como armadura de reparto, colocada sobre separadores homologados en capa de compresión de 4 cm de espesor; con juntas de retracción de 5 mm de espesor, mediante corte con disco de diamante; apoyado todo ello sobre base de plantilla. Incluso panel de poliestireno expandido de 30 mm de espesor, para la ejecución de juntas de expansión.
CRITERIO DE MEDICIÓN EN PROYECTO
Superficie medida según documentación gráfica de Proyecto.
CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS CONCEPTOS DE OBRA
DEL SOPORTE.
Se comprobará la existencia y planeidad de la base de apoyo.
AMBIENTALES.
Se suspenderán los trabajos de vaciado cuando llueva con intensidad, nieve, exista viento excesivo, una temperatura ambiente superior a 40°C o se prevea que dentro de las 48 horas siguientes pueda descender la temperatura ambiente por debajo de los 0°C.
DEL CONTRATISTA.
Dispondrá en obra de una serie de medios, en previsión de que se produzcan cambios bruscos de las condiciones ambientales durante el vaciado o posterior periodo de fraguado, no pudiendo comenzarse el vaciado de los diferentes elementos sin la autorización por escrito del director de la ejecución de la obra.
PROCESO DE EJECUCIÓN
FASES DE EJECUCIÓN.
Replanteo de las piezas. Corte de las piezas. Colocación y montaje de las piezas. Resolución de encuentros. Realización de los orificios de paso de instalaciones. Colocación de los elementos para paso de instalaciones. Colocación de la malla electrosoldada. Preparación del concreto. Vaciado, extendido y vibrado del concreto. Regleado y nivelación de la capa de compresión. Curado del concreto. Replanteo de las juntas de retracción. Corte del concreto. Limpieza final de las juntas de retracción.
CONDICIONES DE TERMINACIÓN.
La ventilación de la cámara será correcta. La losa sobre relleno ventilada será monolítica y realizará correctamente la transmisión de cargas. La superficie será uniforme y sin irregularidades.
CONSERVACIÓN Y MANTENIMIENTO.
Se evitará la actuación sobre el elemento de acciones mecánicas no previstas en el cálculo. Se protegerá el concreto fresco frente a lluvias, heladas y temperaturas elevadas.
CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO
Se medirá la superficie realmente ejecutada según especificaciones de Proyecto, sin deducir la superficie ocupada por las columnas situados dentro de su perímetro.
CRITERIO DE VALORACIÓN ECONÓMICA
El precio no incluye la capa de plantilla ni las piezas especiales.
