|
Enviar sugerencia | Exportación: |
HRB010 |
m |

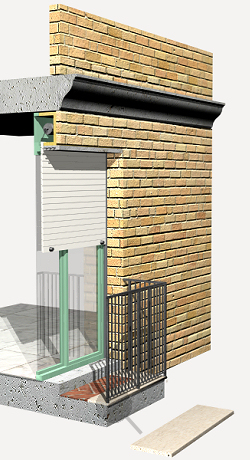

Remate de balcón. |
$ 27,83 |
||
Remate de balcón de mármol Blanco Macael, hasta 20 cm de anchura y 2 cm de espesor. |
Código |
Unidad |
Descripción |
Rendimiento |
Precio unitario |
Importe |
1 |
Materiales |
||||
mt20zpn010aa |
m |
Remate de balcón de mármol Blanco Macael, hasta 20 cm de anchura y 2 cm de espesor, con goterón, cara y canto recto pulidos. |
1,050 |
22,77 |
23,91 |
mt08aaa010a |
m³ |
Agua. |
0,006 |
1,98 |
0,01 |
mt01arg005a |
t |
Arena de cantera, para mortero preparado en obra. |
0,008 |
22,85 |
0,18 |
mt08cem000h |
kg |
Cemento gris en sacos. |
1,900 |
0,19 |
0,36 |
mt08adt010 |
kg |
Aditivo hidrófugo para impermeabilización de morteros u concretos. |
0,038 |
1,58 |
0,06 |
mt09mcr220 |
kg |
Mortero de rejuntado para revestimientos, interiores o exteriores, de piedra natural, pulida o para pulir, compuesto de cemento, agregados a base de polvo de mármol, pigmentos resistentes a los álcalis y aditivos especiales. |
0,015 |
1,97 |
0,03 |
Subtotal materiales: |
24,55 |
||||
2 |
Equipo y maquinaria |
||||
mq06hor010 |
h |
Concretera. |
0,011 |
1,77 |
0,02 |
Subtotal equipo y maquinaria: |
0,02 |
||||
3 |
Mano de obra |
||||
mo020 |
h |
Albañil. |
0,190 |
8,13 |
1,54 |
mo113 |
h |
Peón de albañilería. |
0,238 |
4,93 |
1,17 |
Subtotal mano de obra: |
2,71 |
||||
4 |
Herramientas |
||||
% |
Herramientas |
2,000 |
27,28 |
0,55 |
|
Coste de mantenimiento decenal: $ 4,73 en los primeros 10 años. |
Costos directos (1+2+3+4): |
27,83 |
Pliego de condiciones
CONCEPTO DE OBRA HRB010: REMATE DE BALCÓN. CARACTERÍSTICAS TÉCNICAS Formación de remate de balcón de mármol Blanco Macael, hasta 20 cm de anchura y 2 cm de espesor, con goterón, cara y canto recto pulidos, recibido con una capa de mortero de cemento, confeccionado en obra, con aditivo hidrófugo, dosificación 1:4, creando una pendiente suficiente para evacuar el agua. Incluso rejuntado entre piezas y uniones con los cerramientos con mortero de juntas especial para revestimientos de piedra natural. CRITERIO DE MEDICIÓN EN PROYECTO Longitud medida por su mayor desarrollo lineal, según documentación gráfica de Proyecto. CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS CONCEPTOS DE OBRA DEL SOPORTE. Se comprobará que los paramentos de apoyo están saneados, limpios y nivelados. PROCESO DE EJECUCIÓN FASES DE EJECUCIÓN. Replanteo de las piezas. Colocación de reglas y plomadas sujetas al muro. Colocación, aplomado, nivelación y alineación. Rejuntado y limpieza. CONDICIONES DE TERMINACIÓN. La pendiente será la adecuada. Tendrá adherencia, planeidad y buen aspecto. El sellado de juntas será estanco al agua. CONSERVACIÓN Y MANTENIMIENTO. Se protegerá frente a golpes. CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO Se medirá, por su mayor desarrollo lineal, la longitud realmente ejecutada según especificaciones de Proyecto, incluyendo la longitud que pudiera perderse en ingletes. |
Espere, por favor
Ejecutando proceso...
