CMP010 |
m³ |

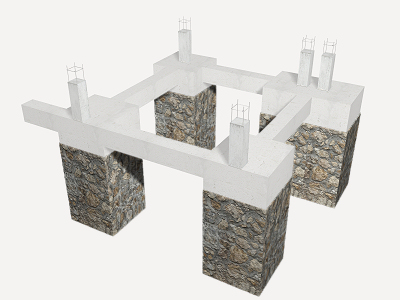

Pozo de fundación de concreto ciclópeo. |
$ 97,40 |
Pozo de fundación de concreto ciclópeo, realizado con concreto f'c=175 kg/cm² (2500 psi), clase de exposición F0 S0 P0 C0, tamaño máximo del agregado 25 mm (1" ASTM Nº 57), consistencia blanda, preparado en obra y vaciado con medios manuales (60% de volumen) y piedra bola de 15 a 30 cm de diámetro (40% de volumen). |
Código |
Unidad |
Descripción |
Rendimiento |
Precio unitario |
Importe |
1 |
Materiales |
||||
mt08aaa010a |
m³ |
Agua. |
0,135 |
1,97 |
0,27 |
mt01arg000h |
m³ |
Arena cribada. |
0,317 |
19,48 |
6,18 |
mt01arg001hq |
m³ |
Agregado grueso homogeneizado de tamaño máximo 25 mm (1" ASTM Nº 57). |
0,561 |
25,27 |
14,18 |
mt08cem000h |
kg |
Cemento gris en sacos. |
198,000 |
0,19 |
37,62 |
mt01arg100b |
m³ |
Piedra bola de 15 a 30 cm de diámetro. |
0,400 |
24,93 |
9,97 |
Subtotal materiales: |
68,22 |
||||
2 |
Equipo y maquinaria |
||||
mq06hor010 |
h |
Concretera. |
0,397 |
1,88 |
0,75 |
Subtotal equipo y maquinaria: |
0,75 |
||||
3 |
Mano de obra |
||||
mo045 |
h |
Albañil especializado en vaciado del concreto. |
0,103 |
13,49 |
1,39 |
mo092 |
h |
Principiante de albañil especializado en vaciado del concreto. |
0,103 |
8,60 |
0,89 |
mo113 |
h |
Peón de albañilería. |
1,909 |
7,91 |
15,10 |
mo112 |
h |
Ayudante de albañilería. |
1,135 |
8,05 |
9,14 |
Subtotal mano de obra: |
26,52 |
||||
4 |
Herramientas |
||||
% |
Herramientas |
2,000 |
95,49 |
1,91 |
|
Coste de mantenimiento decenal: $ 2,92 en los primeros 10 años. |
Costos directos (1+2+3+4): |
97,40 |
Pliego de condiciones
CONCEPTO DE OBRA CMP010: POZO DE FUNDACIÓN DE CONCRETO CICLÓPEO. MEDIDAS PARA ASEGURAR LA COMPATIBILIDAD ENTRE LOS DIFERENTES PRODUCTOS, ELEMENTOS Y SISTEMAS CONSTRUCTIVOS QUE COMPONEN EL CONCEPTO DE OBRA. Dependiendo de la agresividad del terreno o la presencia de agua con sustancias agresivas, se elegirá el cemento adecuado para la fabricación del concreto, así como su dosificación y permeabilidad. CARACTERÍSTICAS TÉCNICAS Pozo de fundación de concreto ciclópeo, realizado con concreto f'c=175 kg/cm² (2500 psi), clase de exposición F0 S0 P0 C0, tamaño máximo del agregado 25 mm (1" ASTM Nº 57), consistencia blanda, preparado en obra y vaciado con medios manuales (60% de volumen) y piedra bola de 15 a 30 cm de diámetro (40% de volumen). CRITERIO DE MEDICIÓN EN PROYECTO Volumen teórico, según documentación gráfica de Proyecto. CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS CONCEPTOS DE OBRA AMBIENTALES. Se suspenderán los trabajos de vaciado cuando llueva con intensidad, nieve, exista viento excesivo, una temperatura ambiente superior a 40°C o se prevea que dentro de las 48 horas siguientes pueda descender la temperatura ambiente por debajo de los 0°C. DEL CONTRATISTA. Dispondrá en obra de una serie de medios, en previsión de que se produzcan cambios bruscos de las condiciones ambientales durante el vaciado o posterior periodo de fraguado, no pudiendo comenzarse el vaciado de los diferentes elementos sin la autorización por escrito del director de la ejecución de la obra. PROCESO DE EJECUCIÓN FASES DE EJECUCIÓN. Replanteo y trazado de las zapatas y de las columnas u otros elementos estructurales que apoyen en las mismas. Preparación del concreto. Vaciado y compactación del concreto. Colocación de las piedras en el concreto fresco. Coronación y enrase de cimientos. Curado del concreto. CONDICIONES DE TERMINACIÓN. El conjunto será monolítico y transmitirá correctamente las cargas al terreno. CONSERVACIÓN Y MANTENIMIENTO. Se protegerán y señalizarán las espigas. CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO Se medirá el volumen teórico ejecutado según especificaciones de Proyecto, sin incluir los incrementos por excesos de excavación no autorizados. |
